Как организовать замену крупногабаритного производственного оборудования
Планируем модернизацию производственного парка, чтобы запустить новое оборудование в срок и обойтись без непредвиденных затрат

С 2012 руководил проектами в сфере такелажа и монтажа технологического оборудования, с 2020 — управляет такелажным бизнесом холдинга «100 ТОНН».
Замена технологического оборудования происходит раз в несколько лет, а то и десятилетий. Нередко у действующей команды технического директора, главного инженера или главного механика нет отработанной модели того, как проводить такую модернизацию, по крайней мере, применительно к конкретному производственному активу. Для нашей компании, наоборот, проекты по обновлению парка оборудования — повседневная работа. Это позволило сформулировать несколько базовых рекомендаций.
Технологии перемещения и установки крупногабаритного оборудования не стоят на месте
Раньше тяжеловесные агрегаты устанавливали до возведения производственного корпуса. Если оборудование меняли, то нередко приходилось изготавливать монтажные проемы в стенах и/или кровле, чтобы работать автокранами. На высотные отметки внутри цехов тяжелые единицы поднимали с помощью громоздкой системы лебедок и полиспастов. По полу волокли на металлических листах. Придумывали разные подручные средства. Так выглядела типичная установка оборудования лет двадцать-тридцать назад.

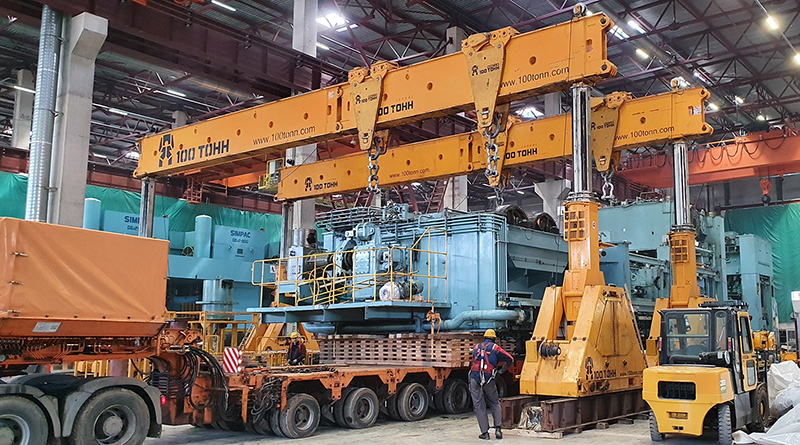

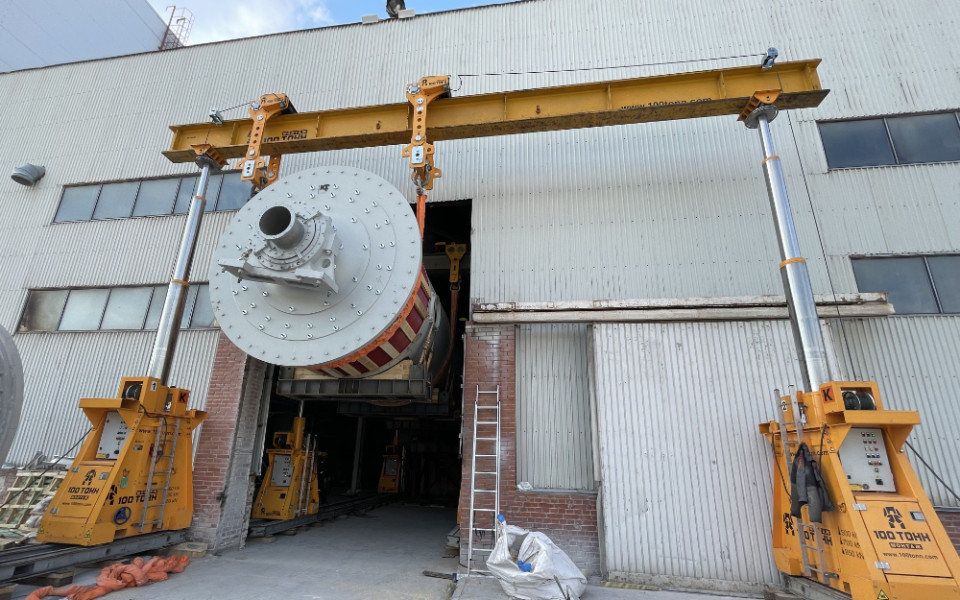

Сейчас есть совершенно другие решения. Появилась настолько компактная грузоподъемная техника, что ее можно использовать в максимально ограниченном пространстве. Сложная планировка цеха, близость других производственных линий, паутина трубопроводов, низкие перекрытия, приямки — больше не помеха. Или помеха вполне преодолимая.
Гидравлические порталы, тросовые домкраты, системы бокового перемещения груза, поворотные столы, внутрицеховые прицепы — о возможностях всех этих системах мы обязательно расскажем в будущем.

Придумать метод установки «по месту» не получится
Нельзя начинать какие-либо действия с крупногабаритным оборудованием, пока все шаги, вплоть до финального, не продуманы и не просчитаны. Неважно, занимаетесь ли вы заменой станка, пресса или мельницы самостоятельно либо с привлечением подрядчика. Вы должны быть уверены, что понимаете, как будет происходить каждый этап: демонтаж старой производственной единицы, монтаж, выверка и пусконаладка новой, все перемещения по территории цеха и завода, погрузка-выгрузка на транспорт.
Манипуляции с тяжеловесным грузом без проекта приводят к неприятным неожиданностям. Достаточно одного неучтенного нюанса, чтобы продолжение работ пришлось отложить. Вместе со сроками непредсказуемо увеличивается смета.
Отсутствие документации на оборудование — не приговор
Наличие документации от производителя существенно облегчает процесс замены оборудования. Поэтому мы рекомендуем хранить все паспорта, упаковочные листы, чертежи и прочее. Однако если за давностью лет часть документов все же утрачена, можно обратиться к монтажной организации, инженеры которой помогут восстановить пробелы.
В последние годы предприятия сталкиваются и с другой проблемой — отсутствием полноценной документации на новое оборудование. Нередко этим грешат китайские производители. Собрать станок или пресс «по картинке» собственными силами заводу вряд ли удастся. Понадобится помощь инженеров-проектировщиков и опытных монтажных бригад.
Важна не только стоимость, но и продолжительность работ
Параметр стоимости услуг бессмысленно оценивать сам по себе. Нужно посчитать, во сколько обойдется компании каждый день простоя. Вероятны ли сопутствующие издержки? Например, если в период ремонта клиентам предприятия придется «временно» переключиться на продукцию конкурентов, то в будущем от коммерческой службы потребуются дополнительные усилия, чтобы временное не стало постоянным.
Быстрая замена оборудования всегда обходится дороже, чем неспешная. Бывает, что длительный простой производства неизбежен в силу внешних причин: замена котельной, всех коммуникаций, кровли здания и т. п. Тогда экономия оправдана.
В остальных случаях к невысокой стоимости «медленного» монтажа нужно прибавить всю недополученную прибыль, сопутствующие риски и расходы (в том числе на оплату труда персонала, ушедшего в простой). И эту сумму сравнить со стоимостью услуг по оперативной замене оборудования.
Замена оборудования может быть легкой и приятной
Когда вы поручаете демонтаж старого и установку нового оборудования специализированной монтажной организации, то освобождаете себя и свою команду от огромного количества проблем. Отдаете риски профессионалам, которые умеют с ними обращаться.
Руководителю остается налить себе чашечку чая, надеть каску и выйти в цех, чтобы полюбоваться тем, как опытная бригада с передовым оснащением уверенно делает свою работу. Обновленное производство будет запущено в назначенный срок и начнет приносить плановую прибыль.
