Динамика строительства ЖК «Пушкино Град» в сентябре

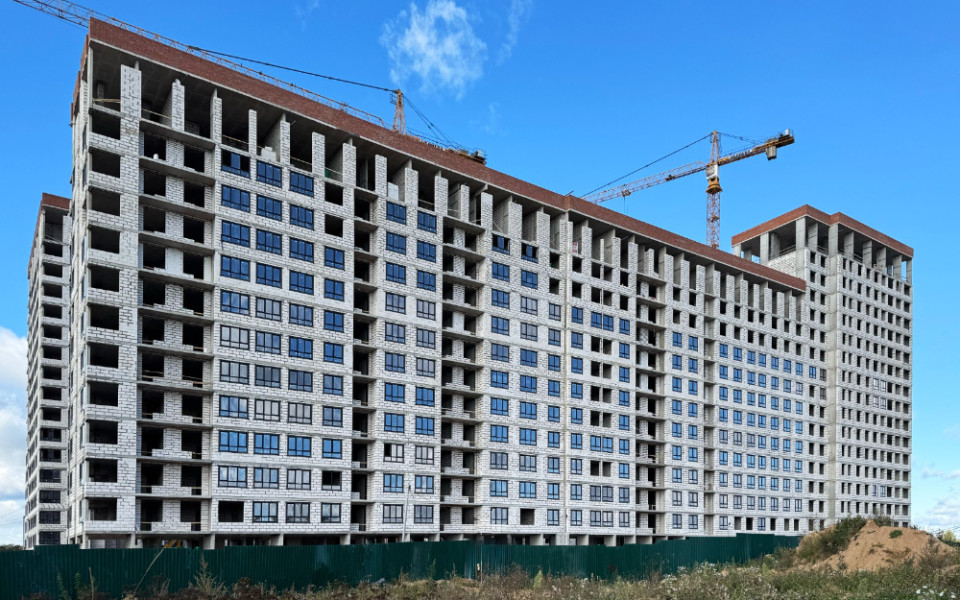

В сентябре 2025 года возведение ЖК «Пушкино Град» шло активными темпами
В сентябре 2025 года возведение ЖК «Пушкино Град» шло активными темпами. Строители занимались возведением стен и перегородок, монтажом электрики, вентиляции и коммуникаций.
Также проводятся работы по монтажу кровли, устройству лифтового оборудования и остеклению зданий.
Дом 1
- Кладка наружных и внутренних стен выполнена на 95%;
- Идут кровельные работы: выполняется гидроизоляция (2-й слой), монтаж зонтов на вентиляционных шахтах;
- Монтаж лифтов: установлены направляющие, собраны кабины;
- Остекление светопрозрачных конструкций выполнено на 15%;
- Демонтирован башенный кран;
- Электроснабжение: Монтаж ВРУ: выполнено на 20%, контур заземления 30%;
- Вентиляция: Монтаж воздуховодов 20%.
Дом 2
- Кладка наружных и внутренних стен выполнена на 90%;
- Идут кровельные работы: выполняется стяжка, гидроизоляция (1-й слой);
- Монтаж лифтов: устанавливаются направляющие, собираются кабины;
- Остекление выполнено на 20%
- Электроснабжение: Монтаж ВРУ: выполнено на 80%, контур заземления 50%
- Вентиляция: Монтаж воздуховодов 10%.
Дом 3
- Внешняя и внутренняя кладка стен выполнена на 95%;
- Идут кровельные работы: выполняется гидроизоляция 2 слой, монтаж зонтов на вентиляционных шахтах;
- Монтаж лифтов: устанавливается силовое оборудование;
- Остекление ПВХ выполнено на 30%;
- Демонтирован башенный кран;
- Электроснабжение: Монтаж ВРУ: выполнен на 20%, контур заземления 30%;
- Вентиляция: Монтаж воздуховодов 20%.
Выполнены работы по наружным внутриквартальным сетям водопровода на 50%, канализации на 60%.
Всего на строительной площадке задействованы 160 специалистов и 6 единиц техники.
Жилой квартал «Пушкино Град» — флагманский проект комплексного освоения территории девелопера ДЕЛО, расположенный на северо-востоке Московской области в 20 минутах от МКАД по Ярославскому шоссе, в черте города Пушкино.
На территории площадью 34,4 га возводится 21 дом переменной этажности, школа, два детских сада, поликлиника, акватермальный комплекс и др.
Всего запланировано 7 очередей. Завершение строительства домов первой очереди, а это три жилых корпуса — IV квартал 2026 года.
Полностью завершить строительство планируется к 2030 году.
